被动房保温系统的施工

2025-09-30 12:48来源:《城乡建设》第19期
文章附图


产业区



中德生态园位于青岛西海岸新区北部,园区积极引入德国PHI被动房技术,结合青岛气候带特征制定本土化标准,规模化推广超低能耗建筑


园区内典型超低能耗建筑有:中德生态园被动房住宅推广示范小区一期——“绿色公元”、汉德D-Zone中德创意设计基地5#楼、中德生态园森林幼儿园、青岛中德生态园多能互补综合能源研发中心建设项目——1#研发试验与大数据中心



保温隔热系统是整个被动房研究的重要部分,以下以中德生态园某被动房项目为例,介绍其保温隔热系统的施工工艺。


该项目地处北温带季风区域,属于严寒B区,一层以上为被动区域,自地上五层延伸至负四层的楼梯间、电梯间及其前室的地下部分为被动区域。


室外地坪位置首层幕墙节点施工工艺


围护结构外侧由地下室延伸到地面的外保温材料施工到首层幕墙下口横龙骨位置,外保温外侧由内向外施工3毫米厚SBS自粘防水卷材、15毫米厚玻镁板(防水保护层)、景观铺装。首层幕墙下口室内一侧,在幕墙下口浇筑混凝土反坎或用1∶2.5水泥砂浆将幕墙竖龙骨柱脚节点包裹,保证防水隔气膜铺贴位置平整度。防水隔气膜等工序完成后,在室内一侧做踢脚,材料可以是铝板、石材等,保护防水隔气膜不受损害。

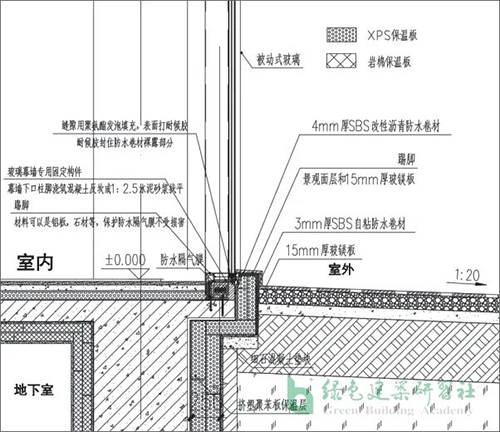

首层幕墙节点图


挤塑聚苯板保温系统施工工艺


完成基层墙体防水施工后清理浮灰、流坠,预埋底端翻包网,粘贴 XPS板。XPS板需分层粘贴,采用点框法或条粘法,粘贴面积不小于 70%,上下层的XPS板必须错缝粘贴,错缝宽度一般不低于200毫米,相邻保温板之间必须用发泡胶进行板缝处理。露出地面以上的 XPS板,最后一遍玻纤网格布预留100毫米的自由端,在XPS板和首层岩棉板系统连接节点处理完成后,最后用抹面砂浆抹平。


岩棉板保温系统施工工艺


粘贴岩棉板前,应检查岩棉板表面是否平整、清洁、干燥。潮湿、有污染的岩棉板不得用于施工。岩棉板和XPS板交接处应做好接茬及防水处理。以散水部位的XPS板为水平基准线开始自下而上粘贴岩棉板,沿水平方向铺设粘贴。竖缝应逐行错缝,在墙角处应交错互锁,并应保证墙角垂直度。岩棉板上抹完胶粘剂后,应先将岩棉板下端与基层墙体墙面粘贴,然后自下而上均匀挤压、滑动就位。

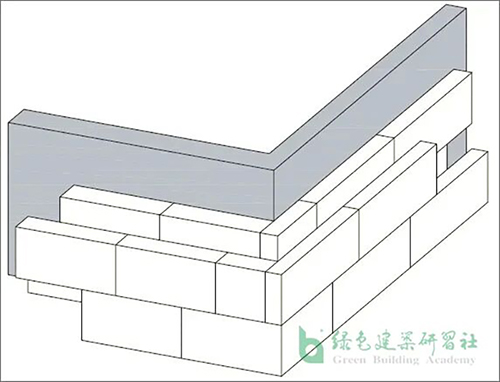

岩棉板墙体排版及转角排版示意图


粘贴时应轻揉,并随时用2米靠尺和托线板检查平整度和垂直度。注意清除板边溢出的胶粘剂,板的侧边不得有胶粘剂。相邻岩棉板应紧密对接,所有可见的板缝都需用发泡枪将聚氨酯发泡胶深入板缝进行热桥阻断处理。相邻岩棉板间高差应不大于1毫米。门窗洞口四角处或局部不规则处岩棉板不得拼接,应采用整块岩棉板切割成型,岩棉板接缝应离开角部至少200毫米,必须注意切割面与板面垂直。


保温板粘贴及板缝施工工艺


保温板采用分层错缝粘贴施工。第一层保温板粘胶干燥后(或48小时后)方可进行下一层保温板的粘贴施工,第二层保温板与窗台板之间应设置预压密封带。在保温起始弹线部位先预埋网格布,在贴板之后进行反包处理,将涂抹好粘胶的第一排岩棉板按照正确位置摆放,然后将保温板紧密地粘贴在墙面上,岩保温板周围挤出的粘胶必须立即刮掉,以保证粘贴下一块岩棉带时板缝中不会嵌入粘胶。


板缝应错开,在墙体转角处,贴于两面墙上的保温板之间亦应交错互锁,且必须保证搭接处板缝中不会嵌入粘胶。岩棉带之间、岩棉带与连墙件之间的缝隙用PU发泡胶填充,填充时注意让泡沫应尽量深地打入缝隙,并稍凸出于墙面。待其干燥,干燥前不得用手抹。
